Bris d'aqueduc - Rue Saint-Michel
En raison de travaux sur le réseau d’aqueduc, la rue Saint-Michel sera fermée entre les rues Filliatreault et Landry pour la journée du 6 février 2026. Pour toutes questions, n’hésitez pas à contacter...
En raison de travaux sur le réseau d’aqueduc, la rue Saint-Michel sera fermée entre les rues Filliatreault et Landry pour la journée du 6 février 2026. Pour toutes questions, n’hésitez pas à contacter...
En raison de travaux sur le réseau d’aqueduc, la rue Saint-Thomas sera fermée entre les rues Champagne et Taillefer pour la journée du 6 février 2026. Pour toutes questions, n’hésitez pas à contacter ...
En raison de travaux, un tronçon de la piste cyclable dans le parc Marcil sera fermé temporairement du mercredi 4 février au mardi 10 février. Un chemin de détour balisé sera accessible afin de mainte...
Des études menées par Hydro-Québec au complexe de Beauharnois-Les-Cèdres confirment que le système de vannes, situé à proximité du barrage du Coteau-1, doit être remplacé afin de permettre l’opérabili...
Échéancier de réalisation : été 2025 à été 2027 Le ministère des Transports et de la Mobilité durable vous informe que les travaux de réfection des deux ponts situés sur la route 132 (boulevard Hébert...
Le futur parc multisport se veut un projet ambitieux qui vise à offrir aux citoyens une gamme variée d'installations sportives de qualité et des installations modernes qui correspondent aux standards actuels.
Les travaux de construction et d’aménagement de la PHASE 1 parc multisport comprennent, sans s’y limiter, les éléments suivants :
Une zone de jeux modernes équipée d'installations ludiques, des jeux d’eau et un parcours déambulatoire seront également implantés en plein cœur du site. Des espaces boisés, des passerelles de bois, des zones de repos, deux stationnements et un pavillon de service central complèteront l’aménagement du parc, le tout créé en harmonie avec les milieux naturels existants.
Dans le cadre d’une autre phase de développement, un complexe intérieur pourrait venir compléter le projet, pour lequel la Ville attend toujours d'obtenir de l'aide financières dans le cadre du Programme provincial d’aide financière aux infrastructures récréatives et sportives.
Aucune entrave à la circulation prévue dans le cadre de ce projet.
Août 2024
Pelletée de terre officielle marquant le début des travaux de préparation et d'aménagement du site.
Septembre 2024
Début de la construction du parc.
Juin 2025
Inauguration partielle du site en présences d'élus, de membres des médias, d'employés et de partenaires.
Juillet 2025

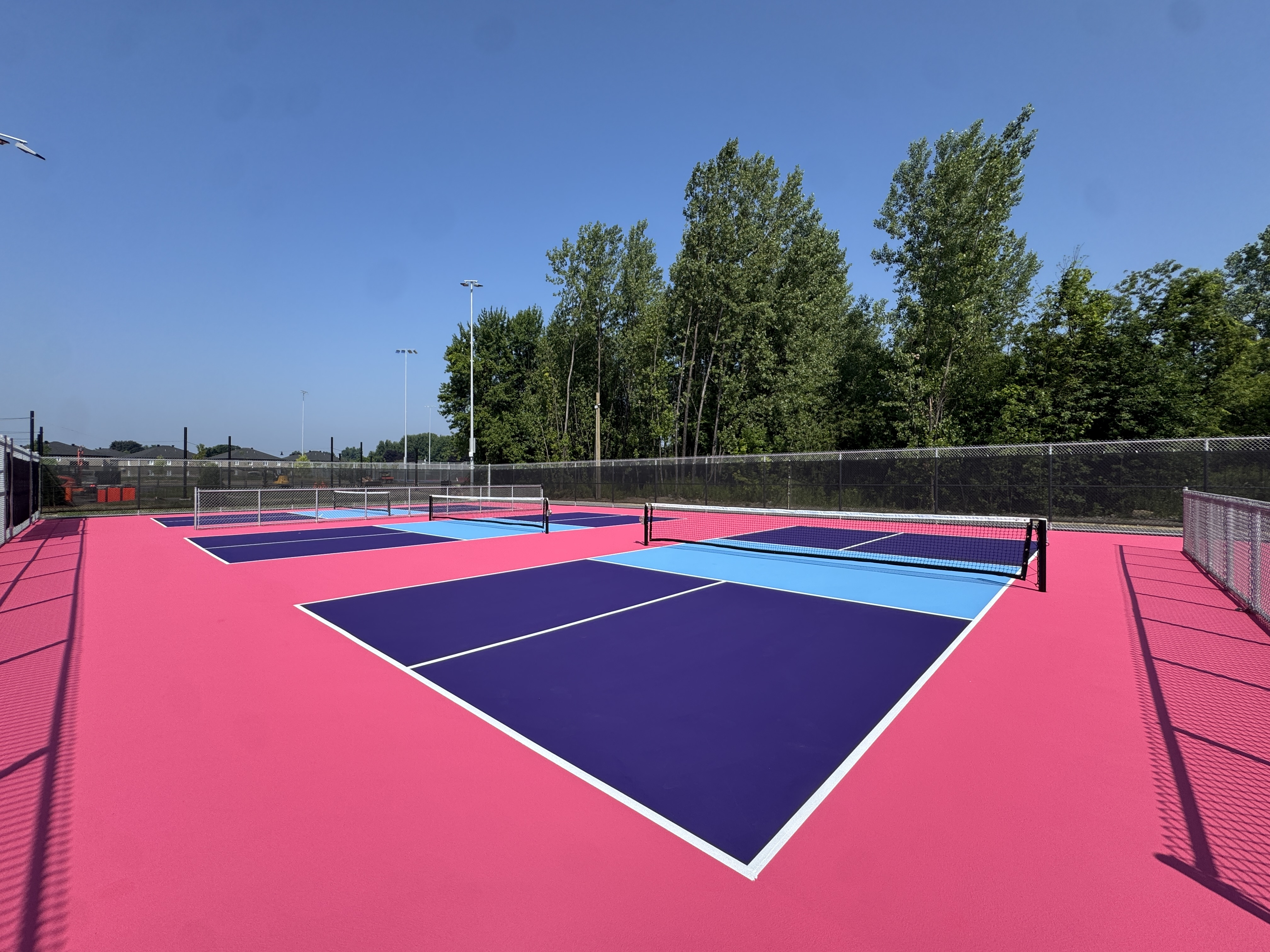

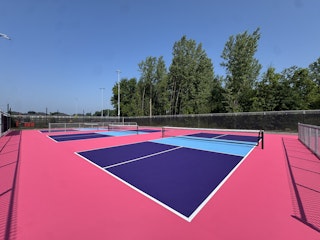

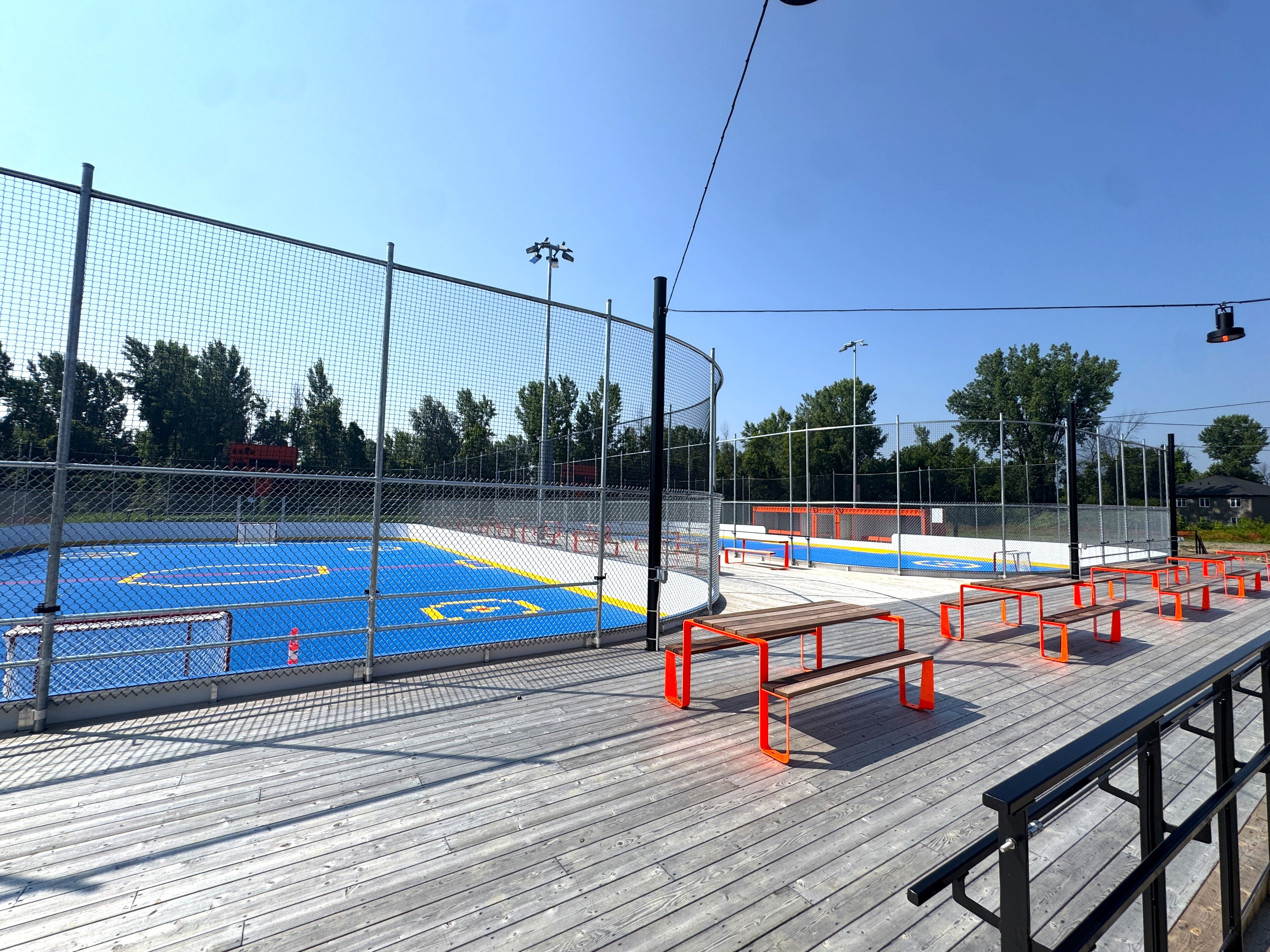

Mise en service des terrains de tennis, de pickleball, de dek hockey, de baseball et finalisation des aménagements complémentaires. Ouvert au grand public depuis le 16 juillet 2025.
Été 2025

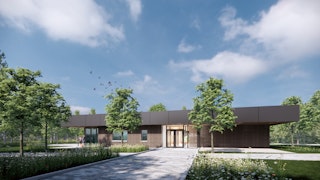

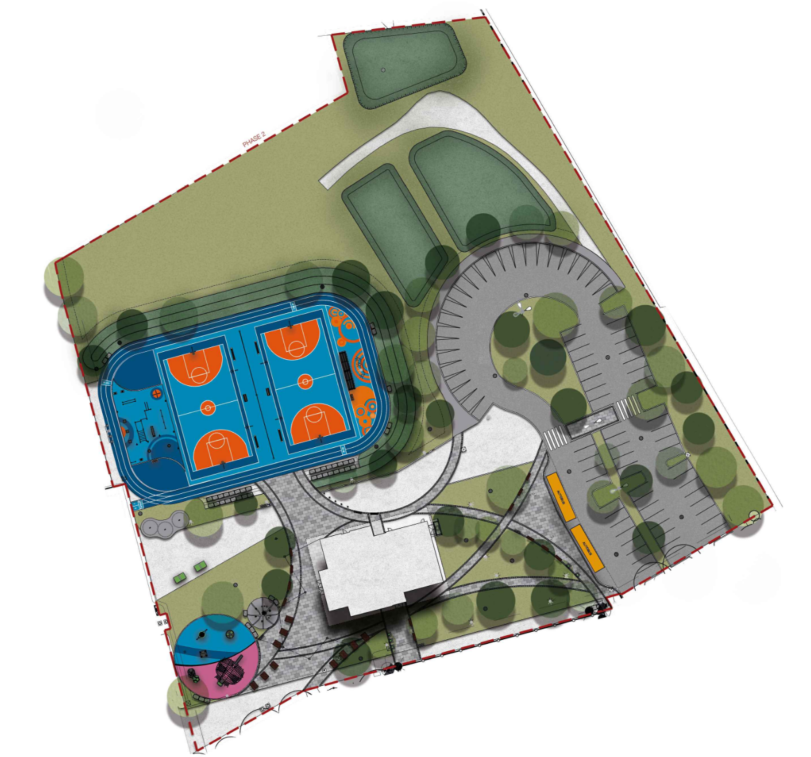

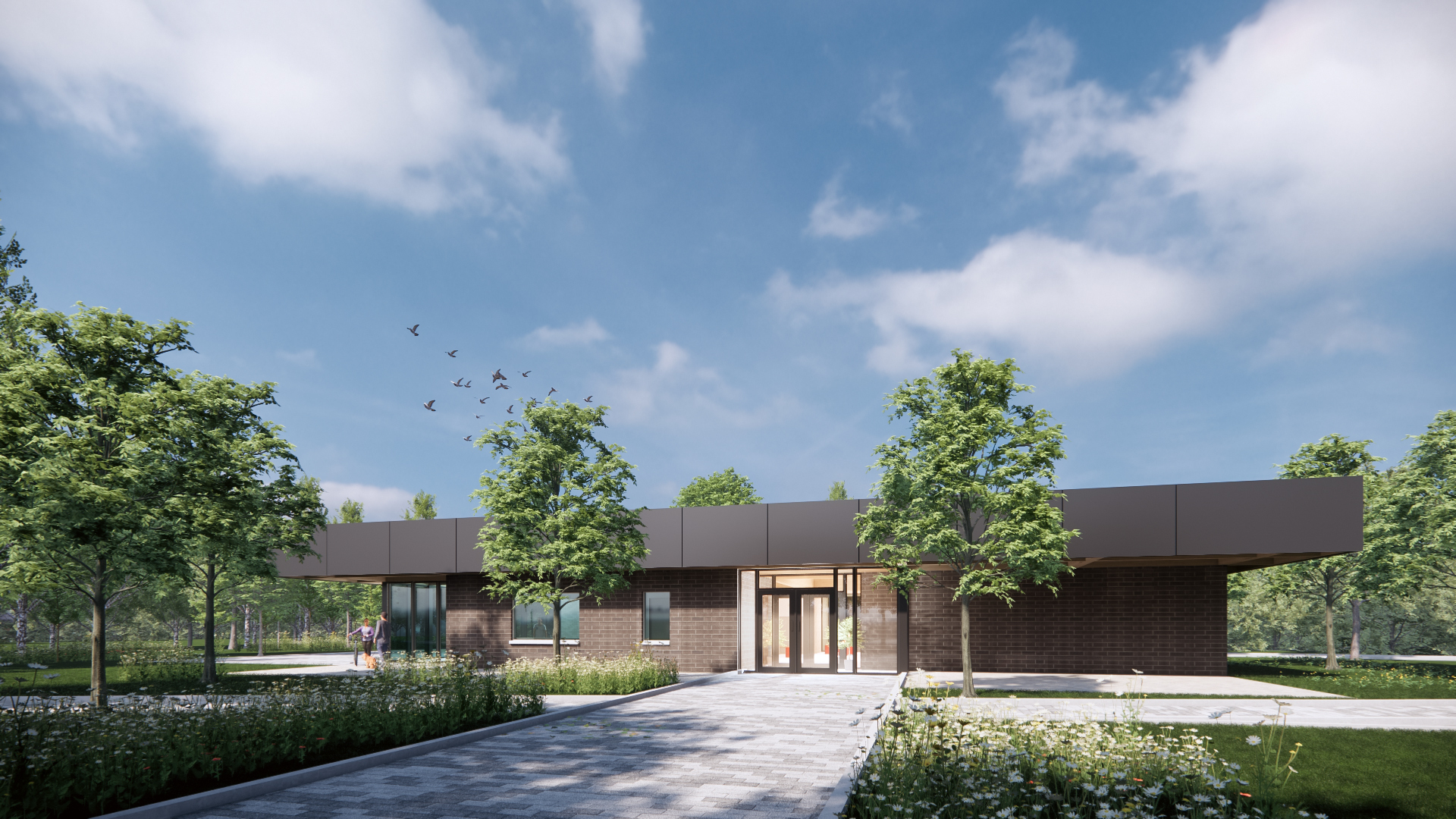

Préparation et lancement de l'appel d'offres pour la réalisation des travaux de la deuxième phase qui comprendra :
Octobre 2025
Octroi du contrat en séance publique par le conseil municipal le 1er octobre 2025 en vue de débuter les travaux de la phase 2.
Janvier 2026

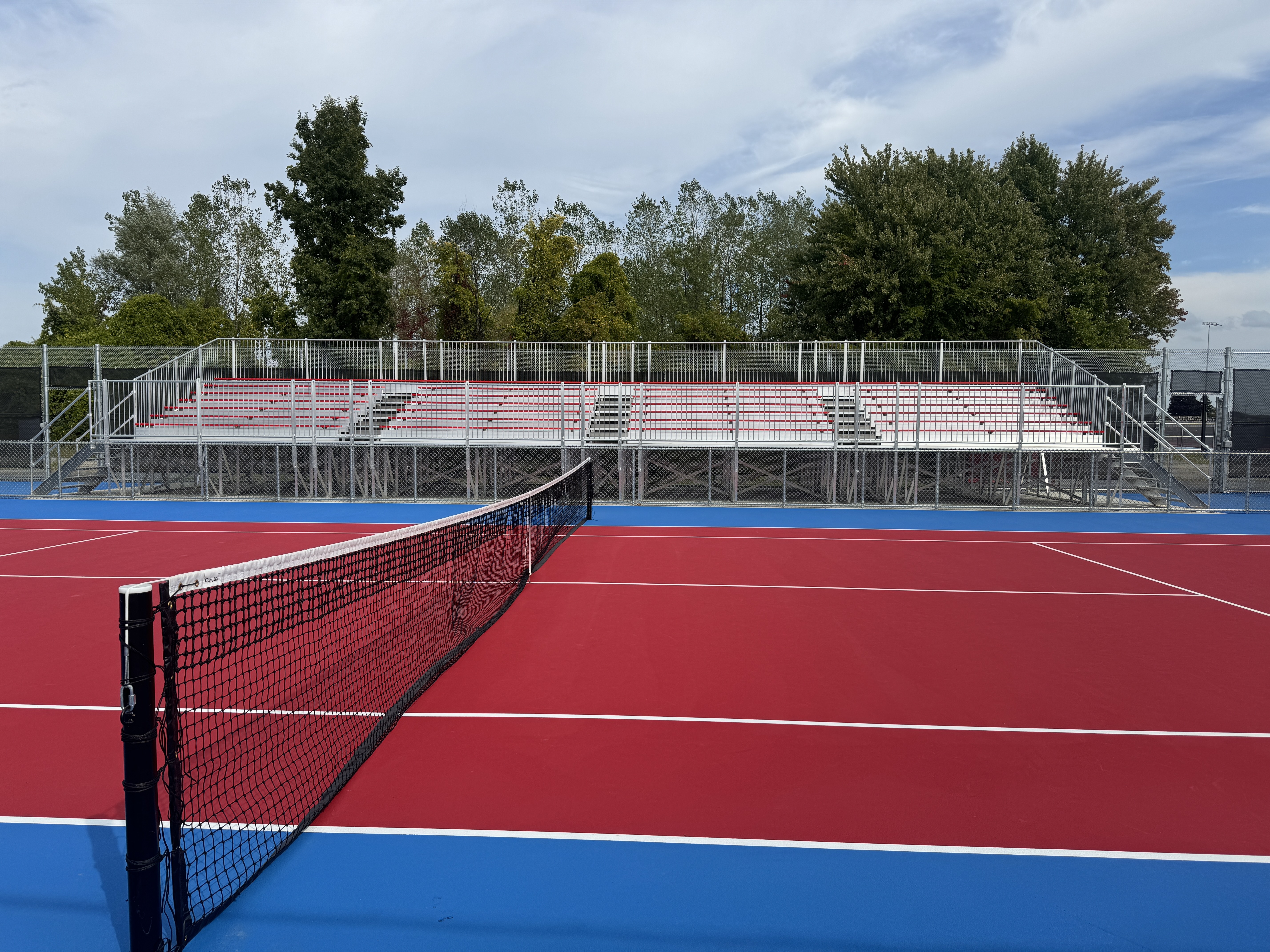

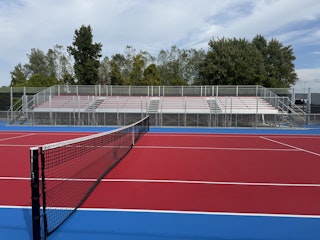

Avancement des travaux :
